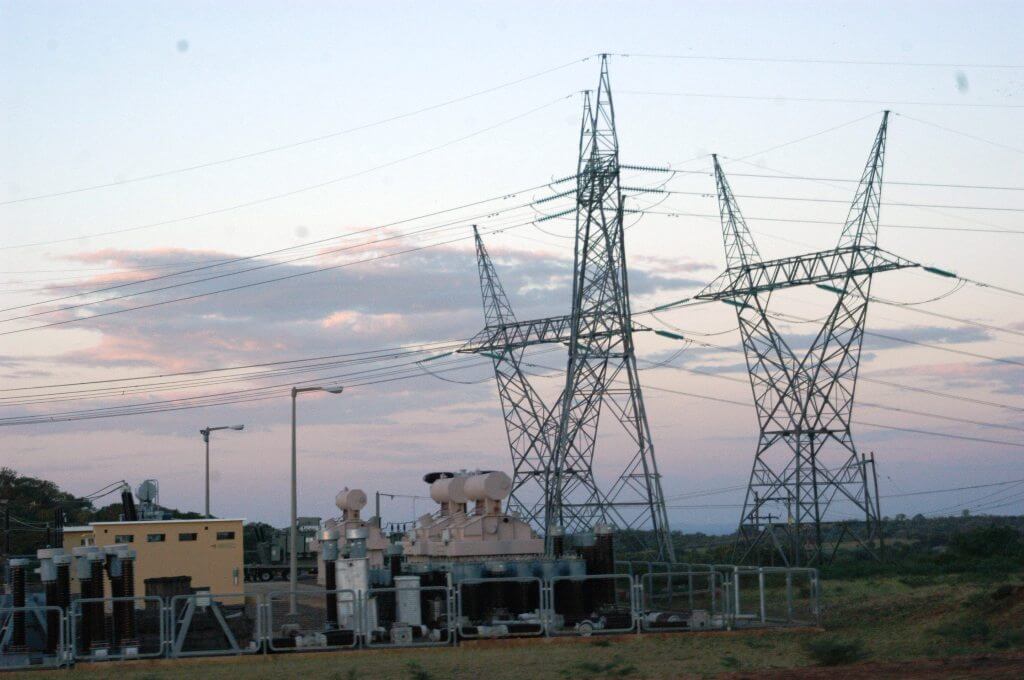

A fase de construção da linha de transporte de energia eléctrica entre Temane e Maputo, que abrange uma extensão de aproximadamente 580 quilómetros, foi oficialmente concluída.
A informação foi confirmada por Adriano Jonas, gestor do projecto, em declarações ao jornal “Notícias”.
Inicialmente, as obras estavam previstas para serem finalizadas no final de 2023, mas o prazo foi posteriormente adiado para Julho do ano passado. A conclusão das obras foi celebrada a 23 de Dezembro de 2022, com a realização de seis lotes, três dos quais dedicados à construção das linhas e os restantes à implantação de subestações.
A energização da linha iniciou no dia 6 de Dezembro de 2022, com a passagem de corrente a 400 kilovolts. O processo foi realizado de forma gradual, começando pela subestação de Maputo e avançando sucessivamente pelas secções Maputo-Matalana, Matalana-Chibuto e, por fim, Chibuto-Pambarra. A ligação final até Temane foi completada na data mencionada.
Actualmente, decorrem trabalhos de correcção no segundo lote, que abrange a extensão entre Chibuto, na província de Gaza, e Pambarra, em Inhambane. Apesar de ainda haver pendências, Adriano Jonas assegurou que isso não compromete a operação da linha, uma vez que a energização já foi realizada. O gestor atribuiu a interrupção parcial dos trabalhos à instabilidade provocada por manifestações pós-eleitorais.
Além disso, informou que as modernizações em curso apresentam um nível de execução de 85%, prevendo-se que nos próximos três meses o processo seja finalizado. A conclusão do segundo lote é considerada crucial para o funcionamento pleno da linha, especialmente quando a central de Temane estiver operacional.
